Under construction

Projekt Marulewy

Inwestycja jest realizowana w gminie Inowrocław, w województwie kujawsko-pomorskim. Projekt obejmuje dwie farmy fotowoltaiczne: PV Pławinek (miejscowość Pławinek) oraz PV Jaronty (miejscowość Jaronty), a także budowę głównego punktu odbioru - stacji wysokiego napięcia w miejscowości Jacewo. Łączna moc zainstalowana projektu wyniesie ok. 60,93 MWp, natomiast szacowana roczna produkcja energii - 77 420 MWh. Farma PV Jaronty zajmuje obszar ok. 3 ha, natomiast PV Pławinek obejmuje teren przekraczający 60 ha. Instalacja wykorzystuje moduły fotowoltaiczne o mocy do 650 Wp i falowniki o mocy 350 kW oraz obejmuje cztery przyłącza na poziomie średniego i wysokiego napięcia. Farmy realizowane są w technologii konstrukcji nadążnej (trackerów).

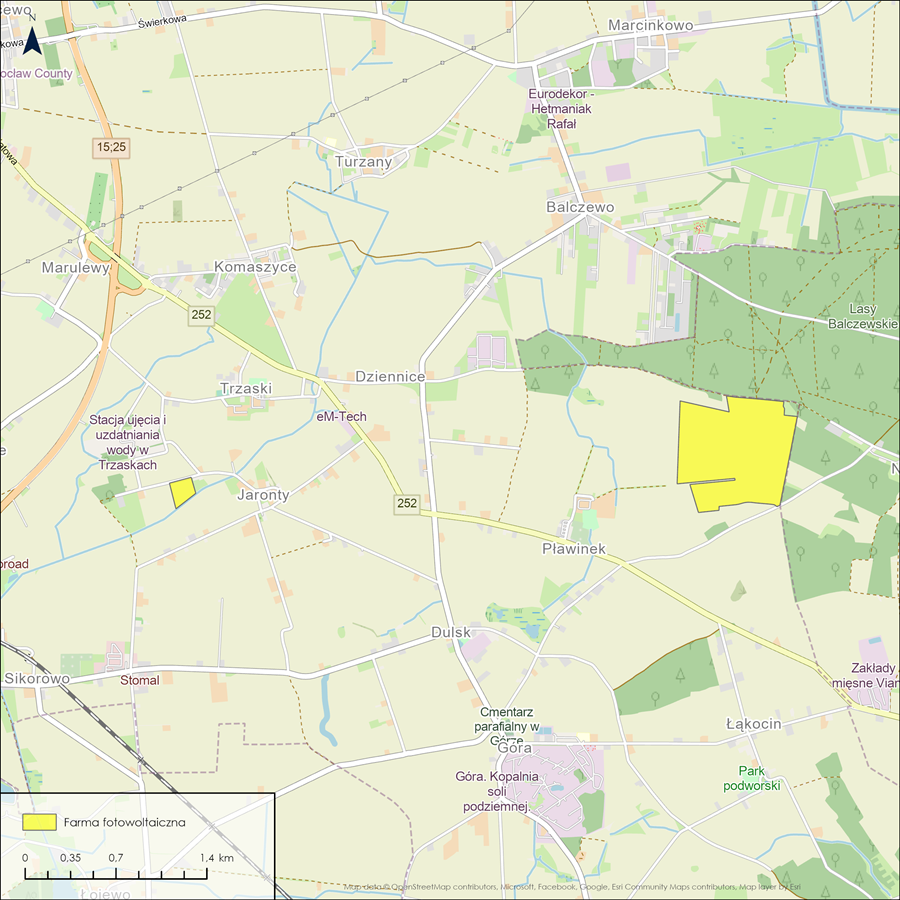

Kliknij, aby powiększyć mapę Kliknij, aby powiększyć mapę

Informacje o parku

Gmina Inowrocław

Lokalizacja projektu w południowo-zachodniej części województwa kujawsko-pomorskiego.

60.93 MWp

Moc zainstalowana

21 500

Gospodarstwa domowe możliwe do zasilenia farmą fotowoltaiczną

650 Wp

Liczba paneli fotowoltaicznych

Harmonogram realizacji projektu

Eurowind Energy, jako odpowiedzialny i wieloletni inwestor z doświadczeniem, z najwyższą starannością prowadzi proces przygotowania i realizacji inwestycji w odnawialne źródła energii. Na każdym etapie projektu firma dba o zgodność działań z obowiązującymi przepisami prawa oraz dochowuje wszelkiej staranności w zakresie wymogów formalno-prawnych i środowiskowych.

Poniżej przedstawiamy kluczowe prognozowane daty oraz kamienie milowe projektu:

Q4 2021

Otrzymano Warunki Zabudowy dla farmy PV Jaronty

Q2 2022

Wydano Warunki Zabudowy dla farmy PV Pławinek

Q3 2023

Uzyskano pozwolenie na budowę dla farmy PV Jaronty

Q4 2023

Wydano pozwolenie na budowę dla farmy PV Pławinek

Q3 2025

Rozpoczęcie budowy farm PV

Q2 2026

Planowane uruchomienie pierwszych 28 MWp projektu, w tym niespełna 3 MWp farmy Jaronty oraz części farmy Pławinek (ok. 25 MWp), a także rozpoczęcie budowy drugiego etapu farmy Pławinek (ok. 33 MWp)

Q2 2027

Przewidywane uruchomienie drugiego etapu farmy Pławinek, zakończenie fazy budowy projektu oraz planowanie testów z operatorem w celu finalnego odbioru inwestycji

Status projektu

Trwają prace budowlane związane z palowaniem konstrukcji, utwardzaniem powierzchni, budową ogrodzenia oraz przygotowaniem terenu inwestycji. Komponenty niezbędne do realizacji projektu są na bieżąco dostarczane na teren budowy.

Filip Grygorcewicz

Project Manager
