Under construction

Projekt Szamotuły

Farma fotowoltaiczna zostanie zlokalizowana w zachodniej części województwa wielkopolskiego, w gminie Szamotuły, w miejscowości Mutowo. Instalacja będzie wyposażona w panele fotowoltaiczne Longi LR7-72HYD HiMO 9 o mocy 645 i 650 W. Całkowita moc paneli będzie wynosić 29,04 MW, a moc przyłączeniowa 28,36 MW. Farma zostanie zrealizowana jako instalacja o konstrukcji stałej firmy Budmat, a wykonawcą projektu jest Polimex Budownictwo Sp. z o.o.

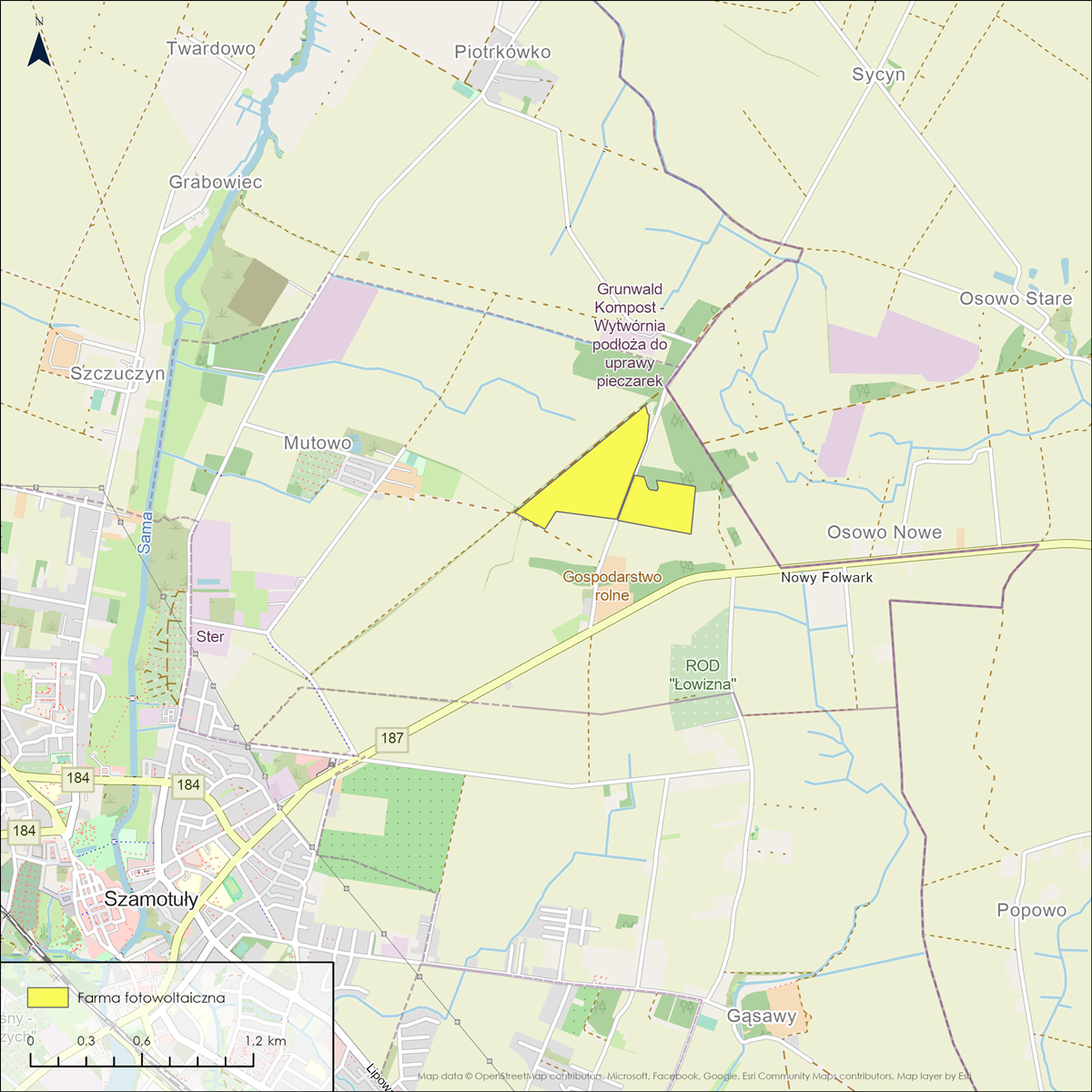

Kliknij, aby powiększyć mapę Kliknij, aby powiększyć mapę

Informacje o farmie

Gmina Szamotuły

Lokalizacja projektu w zachodniej części województwa wielkopolskiego

29.04 MW

Maksymalna moc

12 000

Gospodarstwa domowe możliwe do zasilenia farmą fotowoltaiczną

28.36 MW

Moc przyłączeniowa

Harmonogram realizacji projektu

Eurowind Energy, jako odpowiedzialny i wieloletni inwestor z doświadczeniem, z najwyższą starannością prowadzi proces przygotowania i realizacji inwestycji w odnawialne źródła energii. Na każdym etapie projektu firma dba o zgodność działań z obowiązującymi przepisami prawa oraz dochowuje wszelkiej staranności w zakresie wymogów formalno-prawnych i środowiskowych.

Poniżej przedstawiamy kluczowe prognozowane daty oraz kamienie milowe projektu:



2023

Uzyskanie pozwolenia na budowę na farmę na działce 72/2 i 74/7

2024

Zawarcie umowy przyłączeniowej

Q1 2025

Zakończenie budowy farmy na działce 72/2

Q2 2025

Zawarcie umowy BOS z wykonawcą na kompleksową realizację farmy

Q4 2025

Uzyskanie zamiennego pozwolenia na budowę i rozpoczęcie budowy na działce 72/2

Q2 2026

Planowana produkcja 1 kWh na działce 72/2

Q4 2026

Planowane uzyskanie pozwolenia na użytkowanie w zakresie operatora na działce 72/2

Q3 2027

Przewidywane uzyskanie zamiennego pozwolenia na budowę i rozpoczęcie budowy na działce 74/7

Q1 2028

Planowane zakończenie budowy farmy na działce 74/7

Q2 2028

Przewidywana produkcja 1 kWh na działce 74/7

Q4 2028

Planowane uzyskanie pozwolenia na użytkowanie w zakresie operatora na działce 74/7

Status projektu

Trwają prace przygotowawcze związane z realizacją parku wiatrowego. Dnia 20 października 2025 roku planowane jest przekazanie terenu budowy (działka 72/2), a 27 października rozpocznie się palowanie konstrukcji na tym terenie.
